Informationen rund um den Umzug in die BUBADI
Diese Seite richtet sich an alle Mitarbeiter*innen am IfB. Wir wollen hier zentral alle aktuellen Infos zum Umzug zusammenstellen.
Wir werden von Dezenernat 5 noch einen Umzugsleitfaden erhalten, den wir umgehend an alle AGs weiterleiten werden. Hier sind die wichtigsten Informationen zum Umzug aus der Ratssitzung vom 9.7.25 zusammengefasst. Alle Informationen sind auch in den folgenden reitern integriert.
Der Umzugsleitfaden befindet sich hier .
Themen
Seminarräume: Die Seminarräume werden zukünftig über die Bluechip-Schlüssel (Schließsystem, dass wir auf dem Freudenberg hatten), zu öffnen und zu schließen sein. Das Schließsystem kommt in der KW 47, voraussichtlich noch bis zum 17.11.25. Bis dahin können die Seminarräume ausschließlich mit den Generalschlüsseln geöffnet bzw. verschlossen werden, von denen jedes Team zwei besitzt (1x Sekretariat, 1x AG-Leitung). Bis zum Einbau der Bluechip-Schließanlagen müssen Öffnung und Schließung der Seminarräume jeweils durch uns intern (in den Teams) organisiert werden. Konkret bedeutet das:
- Grundsätzlich werden in der Übergangszeit die Seminarräume nur abends und in der Nacht verschlossen. In den Betriebszeiten bleiben Sie geöffnet, da sonst die Organisation zu kompliziert wäre.
- Die Seminarräume werden morgens um 8h durch die ersten Dozierenden geöffnet und abends nach dem letzten Seminar durch die letzten Dozierenden verschlossen.
- Die jeweils letzten Dozent*innen werden wir per Mail informieren.
- Voraussichtlich zwischen dem 17.11. und dem 18.11.25 werden die Seminarräume auf die Buechip-Schließanlagen umgestellt. Die Schließberechtigungen für alle Personen wurden Dez5 bereits mitgeteilt. Es werden alle MA gebeten, ihre Bluechip-Schlüssel ab dem 17.11.25 wieder mitzubringen, weil die Seminarraumschlösser im Laufe dieser zwei Tage umgestellt werden und ein Zugang zu den Seminarräumen dann nicht mehr gewährt werden kann.
Schließanlage / Büros: Die Schließanlage wird nach der Installation in den Seminarräumen auch successive in allen Büros und Bessprechungsräumen installiert. Abgeschlossen werden die Arbeiten voraussichtlich in der KW 47 (bis zum 21.11.25). Auch hierzu ist es dringend erforderlich, dass alle MA ihren Blue-Chip-Schlüssel ab dem 17.11.25 wieder mitbringen, so dass sie ihre Büro auch betreten können.
Start: Voraussichtlich ab dem 10.11.2025 ist der Parkplatz auf der Gambrinusstraße kostenpflichtig. Die Bezahlung läuft über die Firma Mobility Hub / Peter Park. Hierzu ist eine Registrierung bei Mobility Hub erforderlich (siehe unten). Die Bezahlung des Parkplatzes läuft über ein Prepaid-System, bei dem man 10 oder 50 Parkeinheiten im Voraus kaufen und bezahlen muss. Eine Parkeinheit kostet für gemeldete Mitglieder des IfB/der ZSB 2,50€ pro Tag und ist über einen Zeitraum von zwei Jahren gültig. Als „gemeldet“ gilt eine Person, wenn Sie ihr Kennzeichen über eine Erstabfrage im Frühjahr 2025 oder über das Dekanat gemeldet hat. Nur gemeldeten Personen ist eine Registrierung zum vergünstigten Tarif möglich (siehe unten unter Registrierung). Nicht gemeldeten Personen können die Parkflächen über die Peter-Park-App (registrierungspflichtig) für einen Preis von 3€ pro Stunde nutzen. Letzteres ist auch die Info, die auf dem Schild am Parkplatz stehen wird (siehe Anhang Einfahrtsschild), aber für registrierte Personen des IfB bzw. der ZSB nicht weiter von Bedeutung ist.
Prozedere: Das Parken läuft komplett videogestützt. Beim Rein- und Rausfahren wird das Kennzeichen gescannt und eine Parkeinheit von dem eigenen Parkeinheitenkontingent abgezogen. Sollte kein Parkplatz zur Verfügung stehen, gilt eine Karenzzeit von 15 Minuten, in der alle Personen die Parkfläche wieder verlassen können und für die keine Parkeinheit vom eigenen Parkkontingent abgezogen wird.
Strafgebühr: Wer keine Parkeinheiten mehr auf seinem Prepaid-Konto bei Mobility Hub hat, muss eine Strafgebühr von 54€ zahlen. Daher ist es wichtig, dass alle Personen, die den Parkplatz nutzen, immer darauf achten, dass sie noch genug Parkeinheiten zur Verfügung haben. Alle Nutzer erhalten eine Meldung über die bei der Registrierung verwendete Emailadresse, sobald nur noch wenige Parkeinheiten auf ihrem Konto verfügbar sind.
Registrierung: Alle Personen, die ihr Kennzeichen über die Abfrage im Frühjahr 2025 angegeben haben, erhalten bis zum 6.11.2025 eine Email. In dieser Email befindet sich im Anhang eine Datei, in der ihr Name und ein Registrierungscode enthalten ist. Dieser Code ist zur Erstregistrierung bei Mobility Hub erforderlich. Bei dieser Registrierung wird ein Kundenkonto angelegt, über das man Parkeinheiten kaufen und ein weiteres Kennzeichen registrieren kann. Zudem werden wir in dieser Mail weitere Informationen des Anbieters mitschicken.
Hier geht es zur Registrierung und zur Erstellung des Kundenkontos:
https://shop.mh-parkservice.com/parkplatz-gambrinusstrasse
Nachmeldungen: Nachmeldungen sind immer bis 3 Werktage vor Monatsende zum darauffolgenden Monat möglich. Bitte scheiben Sie dazu eine Mail an ifbvorsitz.
Abmeldungen: Nach Austritt auf dem IfB wird das Dekanat automatisch eine Melung beim Betreiber machen. Da wir nicht wissen, ob bereits bezahlte Kontingente ausgezahlt werden empfehlen wir, alle Parkeinheiten bis zum Austritt vollständig zu verbrauchen.
Generelle Informationen: In unmittelbare Nähe des neuen Gebäudes wird die Firma Clees als Vermieter der ehemaligen Bundesbahndirektion rund 140 kostenpflichtige Parkplätze zur Verfügung stellen. Die Parkplätze werden direkt am Döppersberg an der Gambrinusstraße liegen. Sie werden Mitarbeiter*innen, die ihren Arbeitsplatz im neuen Gebäude haben, montags bis freitags zu einem vergünstigten Tarif von voraussichtlich 2,50€ pro Tag zur Verfügung gestellt. Am Wochenende können die Parkplätze nicht zum reduzierten Tarif gebucht werden. Mitarbeiter*innen erhalten den vergünstigten Tarif, sobald das Kennzeichen ihres PKW im System des Vermieters hinterlegt ist. Die Parkplätze werden voraussichtlich über die APP Peter Park (https://www.peter-park.de) bezahlt und sind täglich individuell buchbar. Da es zurzeit noch keine individuelle Parkplatzreservierung in diesem System gibt, sind die Parkplätze nicht im Voraus buchbar, sondern sollten erst gebucht werden, wenn Nutzer*innen einen Parkplatz gefunden haben.
Lage der Parkfläche: Die Parkflächen befinden sich am Ende der Gambrinusstraße (hinter Hausnummer 14 weiter druchfahren, rechte Seite). Die Parkplätze werden in der ersten Zeit kostenlos nutzbar sein. Die Nutzung über die Peter-Park-App für die gemeldeten Kennzeichen wird voraussichtlich im Laufe des Oktobers einsetzen. Vorher wird es noch Informationen zur Nutzung der App und zur Zahlung der Parkplätze geben.
Stand: Leider hat uns das ZIM uns heute informiert, dass ein Bauteil, dass wir für den Betrieb der Medienpulte benötigen, nicht geliefert wurde. Das bedeutet konkret, dass wir in den ersten Wochen etwas improvisieren müssen. In den beiden großen Seminarräumen 0.2 und 2.2 läuft die Medientechnik wie in der Schulung besprochen. Wir empfehlen hier aber für die erste Zeit ein HDMI-Kabel zu nutzen, das sich bei USB-C schonmal eine Fehlermeldung eingeschlichen hat. In allen anderen Räumen müssen wir leider in der Übergangszeit die Displays noch direkt mit einem HDMI-Kabel verbinden. Das Medienpult ist in diesen Räumen also noch nicht funktionsbereit. Unser IT-Team schließt an den nutzbaren Displays in allen Seminarräume noch ein passendes und ausreichend langes HDMI-Kabel an, das einfach an das eigene Laptop angeschlossen werden kann. In den Räumen mit zwei Displays an der Kopfseite sollte ausschließlich das (rechte) NICHT-Touch-Display mit dem eigenen Laptop verbunden werden. In diesen Räumen ist das (linke) Touch-Display dann jeweils bei Bedarf noch als Whiteboard nutzbar. Hierzu wird Janine Schledjewski am 17.10.25 noch eine kurze Anleitung schreiben und per Mail an alle Dozierende schicken.
Technische Probleme: Das IT-Team ist in der ersten Woche vermehrt präsent. Wenn es technische Probleme gibt, ist das IT-Team von morgens 8h bis 17h in einem Notdienst telefonisch unter 0202 / 439-1225 erreichbar. Zusätzlich wird Herr Sprotte vom ZIMM in den ersten Tagen vor Ort sein und bei Bedarf aushelfen.
Grundsätzlich: Alle Seminarräume im neuen Gebäude werden nach einem neuen und modernen Standard ausgestattet. Die Seminarräume werden im Regelfall über mehrere, getrennt ansteuerbare Displays und eine Workstation verfügen. Zwei Seminarräume werden komplett hybridfähig sein und somit neue moderne Lehrformate zulassen. Es wird aber auch analoge Whiteboards geben. Pinnwände und Flipcharts werden im neuen Gebäude weiterhin zur Verfügung stehen.

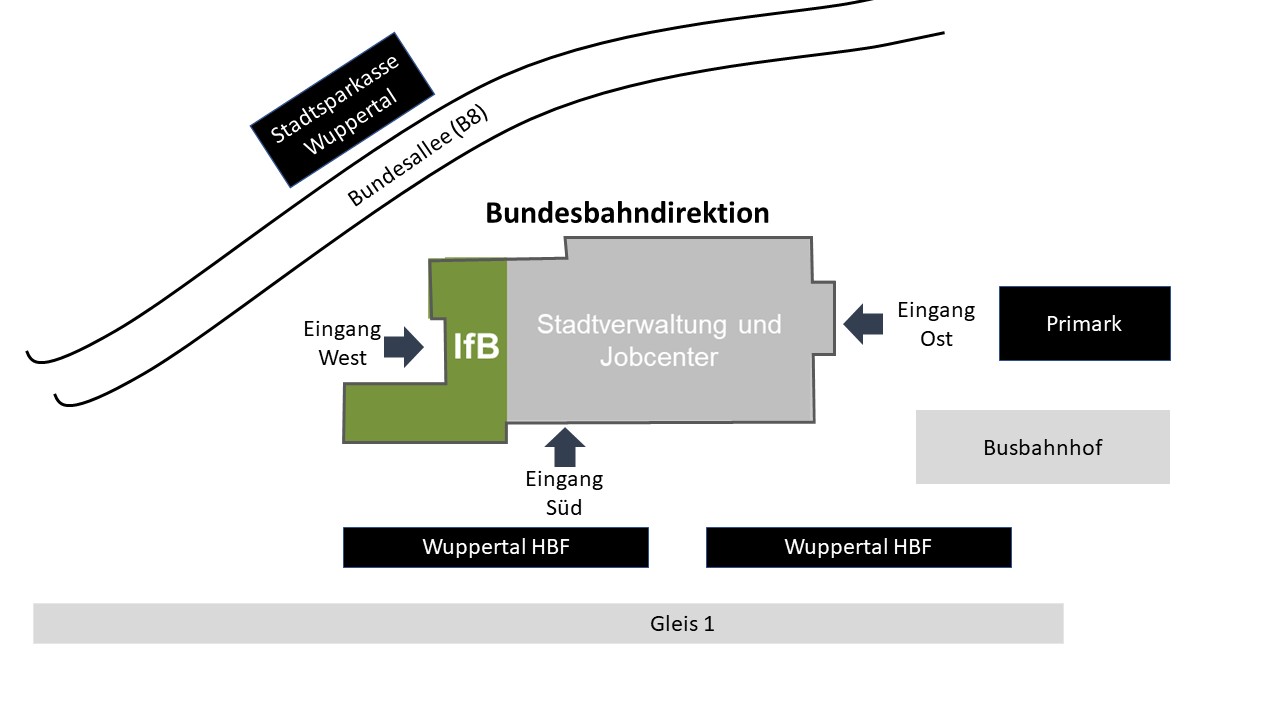

Die Bundesbahndirektion hat insgesamt drei Eingänge:
- Eingang West (Seite Stadtsparkasse Wuppertal): direkter Zugang zum IfB und zur ZSB.
- Eingang Süd (gegenüber Gleis 1): barrierefreier Eingang ebenfalls mit direktem Zugang zu den Räumlichkeiten der Uni. Dort gibt es einen unteren Eingang und einen oberen Eingang über die Stahlgerüst-Rampe. Letztere ist der Zugang zur Uni. Der Untere EIngang wird nach Beendigung der Bauarbeiten nur für die Stadt vorgesehen.
- Eingang Ost (Seite Primark): Hier befindet sich der Zugang für Mitarbeiter*innen der Stadt und für Bürger*innen. Ein Zugang zu den Räumlichkeiten der Uni ist von dieser Seite nicht möglich.
Der Eingang für Mitarbeiter*innen der Uni Wuppertertal erfolgt ausschließlich über den Eingang West (siehe unten). Bis zum 10.10.25 wird der Eingang für alle Personen kontrolliert. Seit dem 13.10.25 sollte es keine Einlasskontrolle mehr geben. Der Sicherheitsdienst wird dann nur noch Personen ansprechen, die in den städtischen Bereich betreten wollen. Allerdings waren am 13.10.25 noch nicht alle Mitarbeiter des Sicherheitsdienst darüber informiert. Hier haben wir bereits die Stadt, die den Sicherheitsdienst verantwortet, informiert.
Der Eingang Süd wird voraussichtlich erst ab dem 20.10.25 nutzbar sein.
Mitarbeiter*innen des IfB und Studierende betreten das Gebäude zukünftig grundsätzlich über den Westeingang (Seite an der Stadtsparkasse Wuppertal). Hintergrund: IfB und ZSB beziehen das neue Gebäude gemeinsam mit Teilen der Stadtverwaltung und dem Jobcenter der Stadt Wuppertal. Der Ostteil des Gebäudes (Seite Primark) wird von der Stadt Wuppertal genutzt. Der Westteil (Seite Stadtsparkasse Wuppertal) wird von der Uni genutzt. Voraussichtlich bis November 2025 werden noch Bauarbeiten im städtischen Teil des Gebäudes stattfinden. Daher ist der Osteingang noch gesperrt und es findet eine Einlasskontrolle am Westeingang statt. Sollten Gäste oder Studierende erwartet werden, so müssen diese entweder bei der Security angemeldet werden oder am Eingang abgeholt werden.
Hier geht es zu einer Übersichtskarte zur besseren Orientierung
Der Reinigungsdienst hat mittlerweile den Regelbetrieb aufgenommen. Bedingt durch letzte Bauarbeiten und den Umzug selbst sind allerdings insbesondere die unteren Etagen des Gebäudes noch nicht in dem Zustand, in dem wir es für einen normalen Unibetrieb gerne hätten.
Toiletten: Die Seifenspender werden noch ausgetauscht und dann in der Folge befüllt. Zur Zeit stehen dort noch Seifenspender, die das TUV-Team organisiert hat. Wir haben Dez 5 bereits darüber informiert, dass die Seifenspender sehr schnell leer sein werden, sobald Studierende regelmäßig im Gebäude sind . Das gleiche gilt für das Toilettenpapier, für dass es noch keine Vorratshalterungen gibt.
Büros: die Reinigung erfolgt zur Zeit zu normalen Bürozeiten, wodurch die Reinigung wenig effektiv zu sein scheint. Wir haben bereits an Dez 5 zurückgemeldet, dass die Reinigung der Büro- und Seminarflächen möglichst vor 8 Uhr erfolgen sollte.
Papiermüll: der Papiermüll wird zur Zeit noch nicht regelmäßig angeholt. Hintergrund ist, dass der städtische Reinigungsdienst die Entsorgung des Papiermüll nicht vorsieht. Dieses problem ist bei Dez5 bereits angesprochen. Wir warten auf eine Lösung. Bitte kein Papier in die Mülleinmer auf dem Flur schmeißen. Papier, dass nicht in den kleinen Schreibtisch-Mülleimern entsorgt werden kann, bitte erstmal sammeln. Eine weitere Info folgt.
Hall: Es haben wahrscheinlich alle bereits gemerkt, dass der Hall in den Gängen überall in unserem Gebäudeteil noch sehr unangenehm ist und die Aufenthaltsqualität beeinträchtigt. Wir erwarten, dass sich das Problem durch die Studierenden, die sich ab dem 20.10. vermehrt im Gebäude aufhalten, noch verschräft. Wir haben das Problem bereits an Dez 5 gemeldet. Das Problem wird perspektivisch gelöst. Hier muss aber ein Raumakkustiker hinzugezogen werden, damit die Akkustik auch nachhaltig und zufriedenstellend verbessert werden kann.
Türschließer: Zur Zeit werden einige Türen noch sehr unsampft und laut geschlossen, weil die Türschließer noch nicht richtig eingestellt sind.D as problem ist weitergeleitet und wird in den nächsten Tagen gelöst.
Das Wegeleitsystem und die Beschilderung innerhalb des Gebäude werden erst Ende Okober abgeschlossen. Das TUV-Team hat bereits einige wichtige Beschilderungen angebracht. In den letzten Tagen wurde eine erste Behelfsbeschilderung angebracht, die zumindest eine grobe Orientierung im Gebäude ermöglicht. Beschildert sind dabei vor allem die Büroräume und die Funktionsräume (z.B. Toiletten, Küche). Wegweiser werden leider erst Ende Oktober angebracht.
Zur Orientierung für die Studierenden werden an neuralgischen Stellen außerhalb des Gebäudes große DinA1-Plakate aufgehangen, die den Studierenden zum Semesterstart am 20.10.25 die Orientierung erleichtern sollen. Ferner hat unser IfB-IT-Team kurzfristig ein erstes Wegeleitsystem auf die Beine gestellt, mit dessen Hilfe man über Barcodes die Lage der wichtigsten (Seminar-) Räume finden kann. Dabei handelt es sich um DinA3-Zettel, die das IT-Team jetzt überall im Gebäude aufhängt.
Die Inbetriebnahme der neuen Telefone wird wahrscheinlich bis Anfang Dezember dauern. Dieser Zeitraum lässt sich durch uns leider nicht beschleunigen, weil unser Telefonnetz mit dem Netz des Campus Haspel verbunden werden muss und hier umfangreichere Maßnahmen erforderlich sind, die außerhalb unseres Einflussbereichs liegen. Alle MA, die ihr privates Smartphone nicht für dienstliche Zwecke nutzen möchten, müssen dies auch nicht tun. In der Übergangszeit kann die Uni allerdings auch keine Alternative anbieten, so dass wir diese MA bitten, alle Anfragen per Email oder per Zoom zu erledigen.
Für alle, die ihre Weiterleitung auf das private Smartphone aufheben möchten, schreiben bitte eine Mail an Herrn Mühlinghaus kmuehlinghaus@uni-wuppertal.de .
Die Raumnummern sind einfach aufgebaut. Sie beginnen immer mit der Bezeichnung BBD für Bundesbahndirektion und haben eine erste Zahl (z.B. 02), die für die Etage steht. Eine zweite Zahl steht für die Raumnummer auf der jeweiligen Etage.

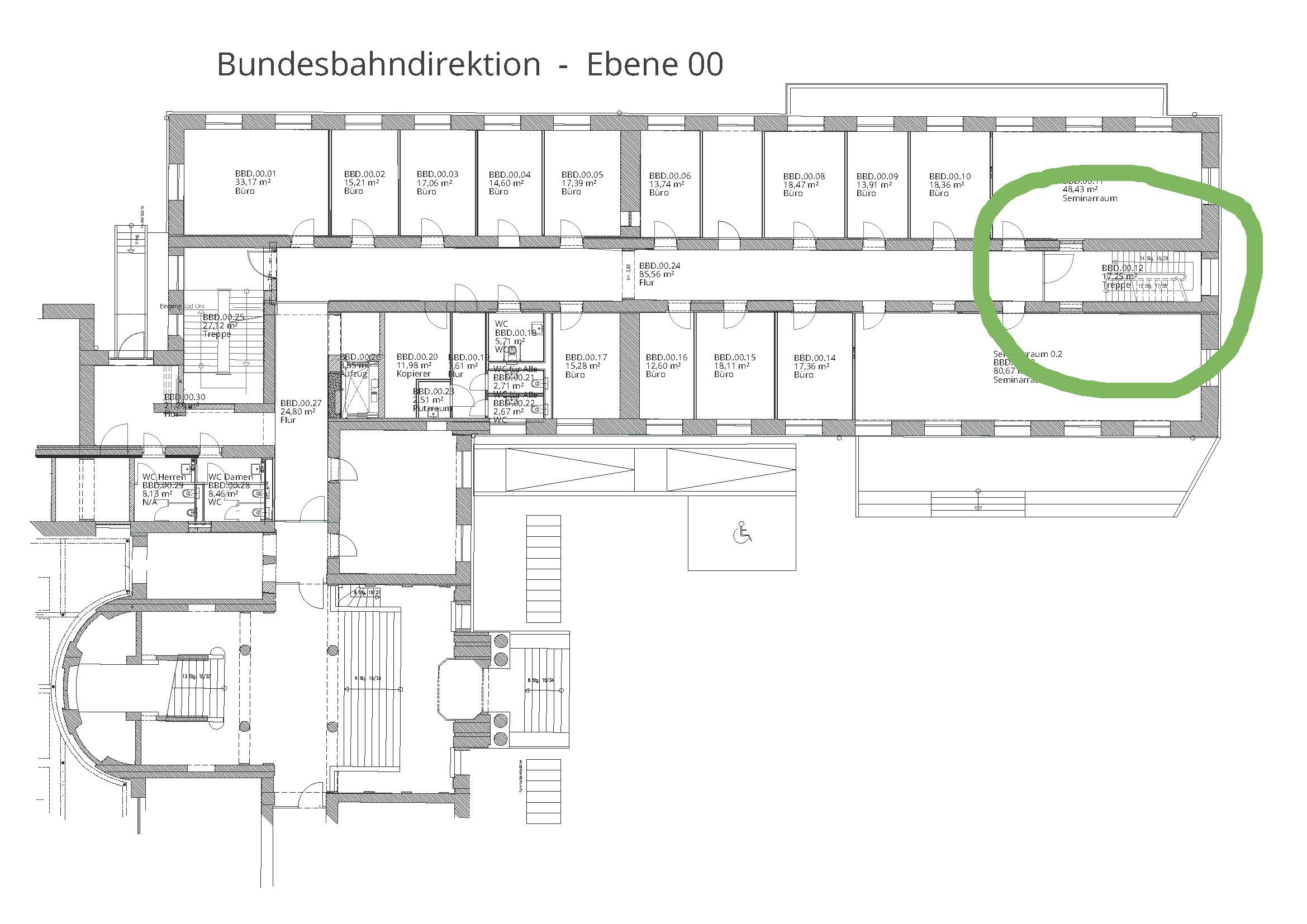

Die Bundesbahndirektion hat insgesamt 9 Seminarräume. Das bedeutet, dass zukünftig viele Seminare, die über das IfB angeboten werden, im neuen Gebäude stattfinden werden. In StudiLöwe werden die neuen Räume ebenfalls am Kürzel BBD (jeweils vor einer Raumnummer) zu erkennen sein. Der Seminarraum BBD.02.01 steht somit für Seminarraum 1 auf der zweiten Etage.
Alle MA werden gebeten, Ihre Email-Signaturen zeitnah anzupassen:
Tel +49(0)202 439- xxxx
Gebäude Bundesbahndirektion (BBD)
Raum BBD.XX.YY
Besuchsanschrift: Döppersberg 41, 42103 Wuppertal
Postanschrift: Gaußstr. 20, 42119 Wuppertal
Ergänzung zu Telefonnummer: Alle MA erhalten in den nächsten Wochen neue Telefonnumern. Bis März 2026 werden alte nummer weitergeleitet, so dass sie noch in der alten Signatur stehen können.
Bereits im Februar 2025 gab es eine Inforveranstaltung, die unsere Studierenden über den bevorstehenen Umzug informiert. Die Fachschaft wurde ebenfalls in die Umzugsvorbereitungen einbezogen. In den letzten Wochen haben wir die Studierenden kontinuierlich über den IfB-Instagram-Account über den Fortschritt desUmzugs informiert.
Die Studierenden werden voraussichtlich in der letzten Septemberwoche intensiv über verschiedene Instagram-Kanäle nochmals auf das neue Gbäude hingewiesen. In den jeweiligen Posts werden wir auf eine ständig aktualisierte Webseite verweisen, die alle wesentlichen Informationen zum Gebäude enthält (https://www.ifb.uni-wuppertal.de/de/ifb/neuer-campus). Um auch die Studierenden zu erreichen, die keinen Social-Media-Zugang haben, bitten wir alle Dozierenden, diesen Link in Studi-Löwe mit folgendem Zusatz zu integrieren:
Achtung: Das IfB ist umgezogen! Alle Informationen unter https://www.ifb.uni-wuppertal.de/de/ifb/neuer-campus
Ab dem 13.10.2025 werden zudem Aufsteller die Studierenden auf den Eingang zum Gebäude (Eingang West) hinweisen. Spätestens ab dem 20.10.25 werden dann ca. 200-300 Studierende alle 90 Minuten das Gebäude betreten und verlassen. Da das Wegeleitsystem erst Ende Oktober eingerichtet wird, überlegen wir zur Zeit, zusätzlich SHKs einzusetzen, die den Studierenden (ähnlich wie auf Tagungen) Auskunft geben können. Hier wird es weitere Informationen durch das Dekanat geben.
Der Boden für unser Archiv wurde neu gegossen und ist noch nicht ausreichend durchgetrocknet. Das Archiv wird daher in der nächsten oder übernächsten Woche nachgelagert umziehen. Wer Unterlagen aus dem Archiv braucht, findet sie weiterhin in FZ.
Nachdem zunächst Campus Döppersberg und Stadthaus am Döppersberg die favorisierten Namen für das neue Gebäude waren steht es jetzt fest. Der alte und neue Name für unser neues Gebäude ist "Bundesbahndirektion".
Im neuen Gebäude wird perspektivisch eine Cafeteria im Untergeschoss des Gebäudes betrieben. Die Cafeteria wird allen Mitarbeiter*innen und Studierenden zur Verfügung stehen - sie wird allerdings erst etwas später (voraussichtlich Winter 2025) fertigestellt, weil andere Gebäudeteile aktuell priorisiert werden. Das konkrete Angebot steht noch nicht fest. Fest steht jedoch schon jetzt, dass es aus Platzgründen dort keine vollwertige Küche geben wird, so dass keine Speisen frisch zubereitet werden können. Geplant ist jedoch, dass kleine (auch warme) und gesunde Speisen dort verkauft werden. Im neuen Gebäude wird es auf jeder Etage eine (vergleichsweise große) Küche geben, die jeweils auch eine Mikrowelle enthält. Hier lassen sich also selbst mitgebrachte Speisen aufwärmen und verzehren. Zusätzlich gibt es rund um das neue Gebäude bereits schon heute zahlreiche gastronomische Alternativen. Aktuell wird das Bahnhofsgebäude renoviert - auch hier entstehen bis zum Jahresende neue gastronomische Angebote. Wir haben uns in Kooperation mit der Unileitung bemüht, für unsere Mitarbeiter*innen auch einen Gästezugang für die Mensa der Stadtsparkasse (direkt gegebüber) zu erhalten. Unsere Rektorin, Frau Prof. Dr. Wolff, hat leider zurückgemeldet, dass dies im ersten Anlauf nicht gelungen ist. Aber auch hier bleiben wir am Ball! Zudem planen wir eine kleine "Flotte" an E-bike´s im neuen Gebäude zur Verfügung zu stellen, mit denen man (als Alternative zum Fußweg und zum ÖPNV) zügig in die Mensa am Grifflenberg kommen kann. Eine erste Zusage gab es hier bereits von der Kanzlerin.
Die Lehre wird im neuen Gebäude ab dem WiSe 25/26 starten. Wir werden im neuen Gebäude neun Seminarräume und einen Raum für kleinere Vorlesungen (bis ca. 80 Personen) haben. Die meisten Vorlesungen werden ab diesem Zeitpunkt aber (weiterhin) am Grifflenberg stattfinden müssen. Die Raumnummern im neuen Gebäude sind bereits in StudieLöwe eingetragen. Die Kürzel für die Räume in der BUBADI ist immer BBD, die folgende zahl steht immer für die Etage. Die Seminarräume sind durchnumeriert von 1-3 pro Etage. Raum BBD 2.1 ist der erste Seminarraum in der zweiten Etage.

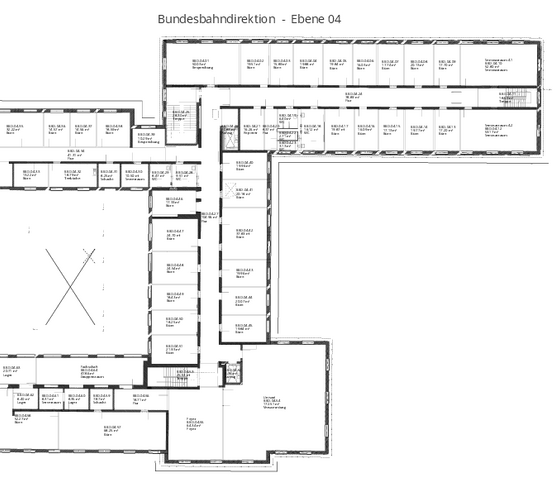

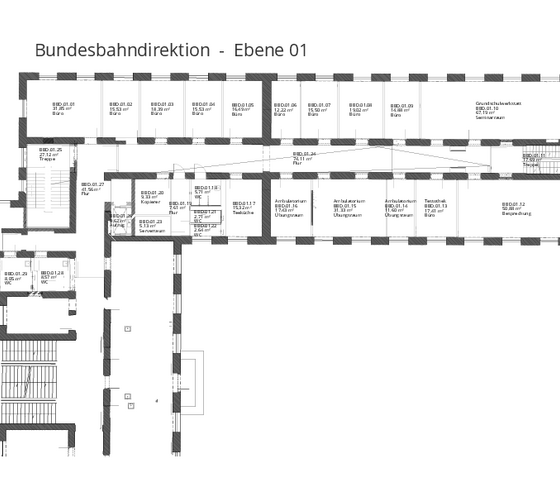

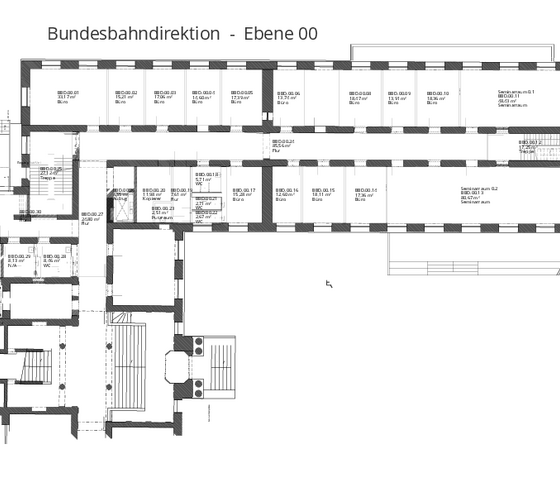

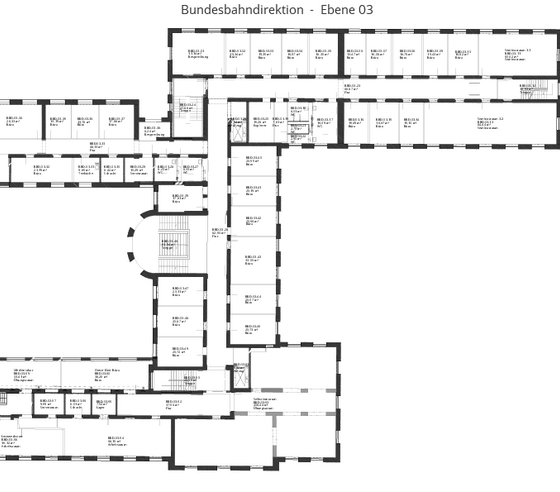

Die neuen Bezeichnungen der Räume findet Ihr hier.
